工程施工
置換混凝土加固

1、施工順序

本次加固施工采用分批施工流水作業模式,在整個施工過程中,卸載、支撐剔鑿清除灰塵、支模

澆筑等工作合理配合,在時間和空間上要充分緊湊搭接,循環推進。

 2、施工要點

(1)卸載支撐

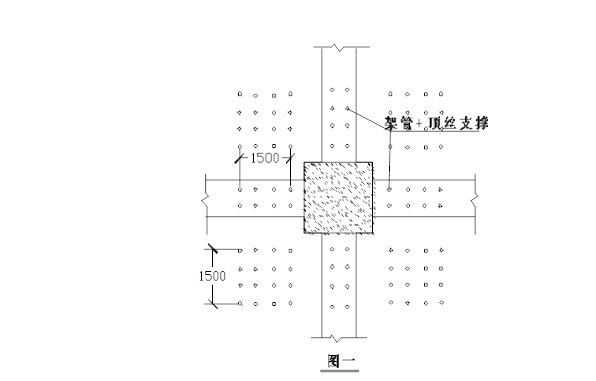

在擬置換混凝土柱四周梁頂端及板下布置架管、頂絲用以臨時支撐。延梁方向設立桿間距500mm布置四排,靠近擬加固柱四周板設四排立桿,設水平連系桿,據地面200mm設掃地桿,將柱四周支撐桿連系為一整體。(1)

在頂板上嚴禁增加活荷載,現對上部可移動荷載進行去除。


(2)剔鑿步驟

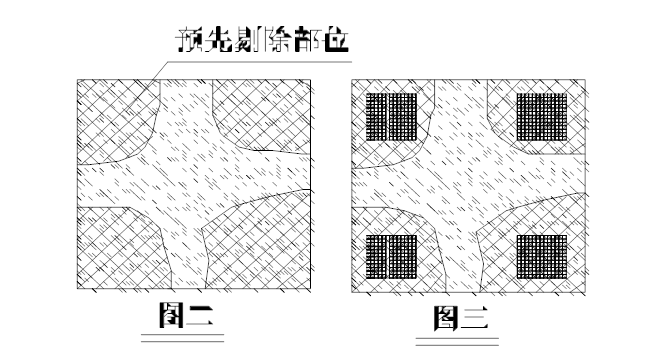

1)先剔鑿圖二中標識區域的混凝土。

2)在已鑿除部位打入鋼楔,鋼楔分兩次完成,每次完成對角線兩個角部。

3)在鑿除不合格混凝土時,在明顯分界線處多剔鑿20mm,確保不合格混凝土全部剔除。

4)預留澆筑口,澆筑口高于預灌注部位,上口成45度角斜坡。

5)拆除時,工人佩戴護目鏡,防止石屑和粉塵入眼。

(3)清除灰塵

用吹風機把剔鑿后的灰塵吹凈。

(4)支模

模板邊沿要求順直方正,拼縫嚴密,板縫應不大于1.5mm。立模前,模板表面應清理干凈。最后用密封膠密封模板接縫及周邊空隙。

(5)混凝土工程

1)混凝土采用高強無收縮灌漿料,標號為C40。

2)澆筑前用水沖刷結合面。

3) 嚴格控制灌漿料澆筑時間,隨拌隨澆。

4)用小錘輕敲模板,以保證澆筑密實。

5)澆筑完成后,1天后拆除模板,并澆水養護。

6)拆模時注意保護成品不受損壞,拆模后,澆水養護。

7)待混凝土強度達到要求后,方可拆除支撐腳手架。

四、安全措施

1、 對整個施工范圍進行全封閉施工。

2、 向一線施工人員進行施工技術交底。

3、對施工人員進行安全施工教育,施工人員進入現場必須配戴安全帽。

4、在作業區周圍設置警示牌,確保安全,嚴格按《安全技術操作規程》及安全交底規定的安全措施施工,發現問題立即整改。

5、上下交叉作業時上方人員要注意下方人員的安全。
